院館進度
一、工程基本資料
-
工程名稱:法學院館興建工程
- 工程地址:台北市文山區指南路二段64號(山下校區)
- 工程金額:593,500,000元整

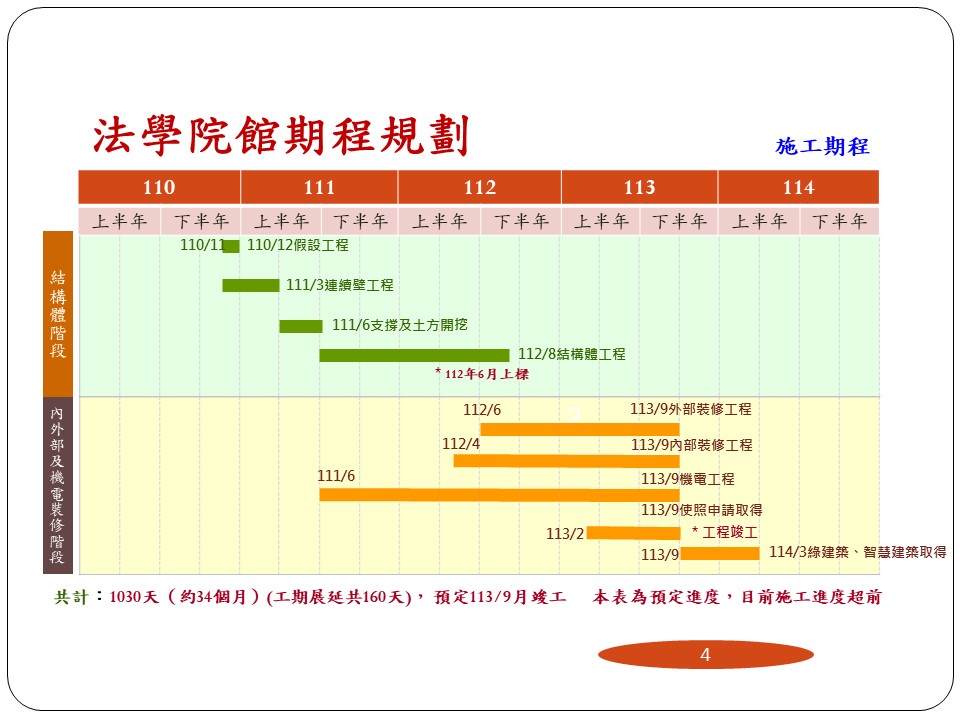

- 工程期限:1030個日曆天(展延工期160日曆天)-113年9月24日 竣工並取得使用執照
- 建築形式:地下二層、地上八層
- 建築構造:鋼筋混凝土構造
- 總樓地板面積:14320.14 M2
- 開工日期:110年11月30日
- 使用工期:434個日曆天(截至112年2月6日)
- 剩餘工期:596個日曆天
- 預定進度:26.969%
- 實際進度:31.270%
- 進度超前:+4.301%
- 計價進度:30.470%
- 變更設計:0 次
預計完成時間:113年9月完工驗收移交
執行情形:
預算金額:5億5,000萬元(6億9,673萬8,891元,其中校方自籌4億7,546萬7,291元、教育部補助1億7,344萬6,000元、實體捐贈4,782萬5,600元。)已支出金額:1億8,386萬7,973元
未來預計支出金額:5億4,135萬1,000元

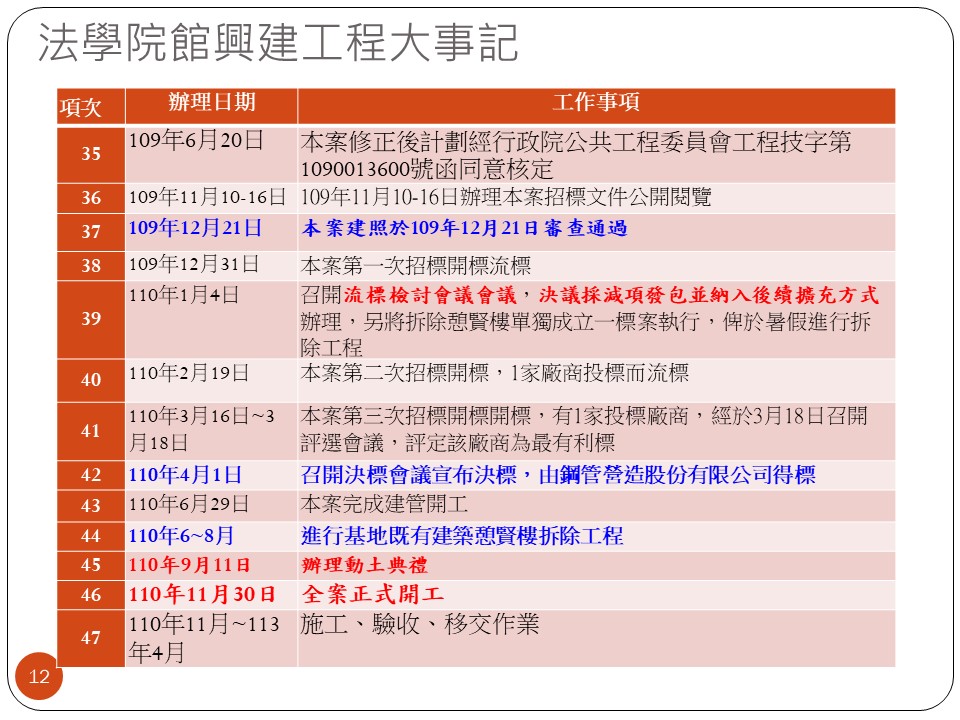

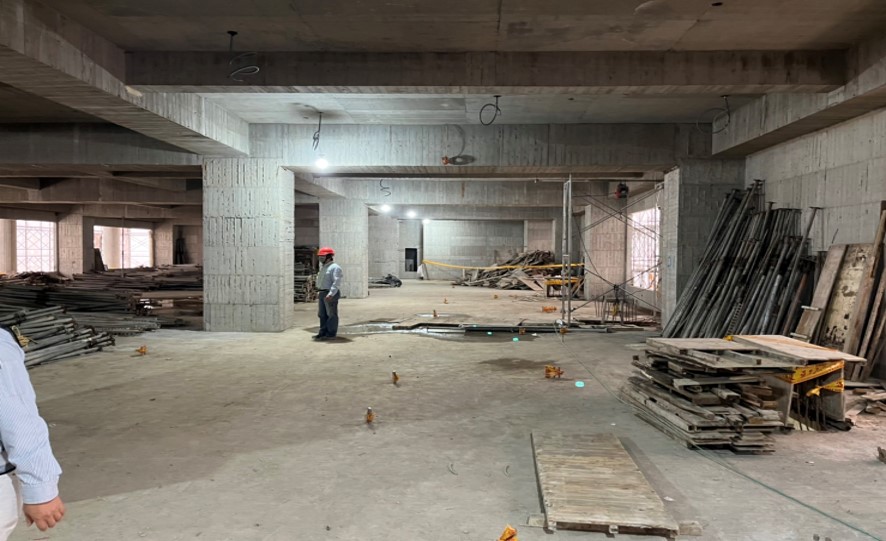

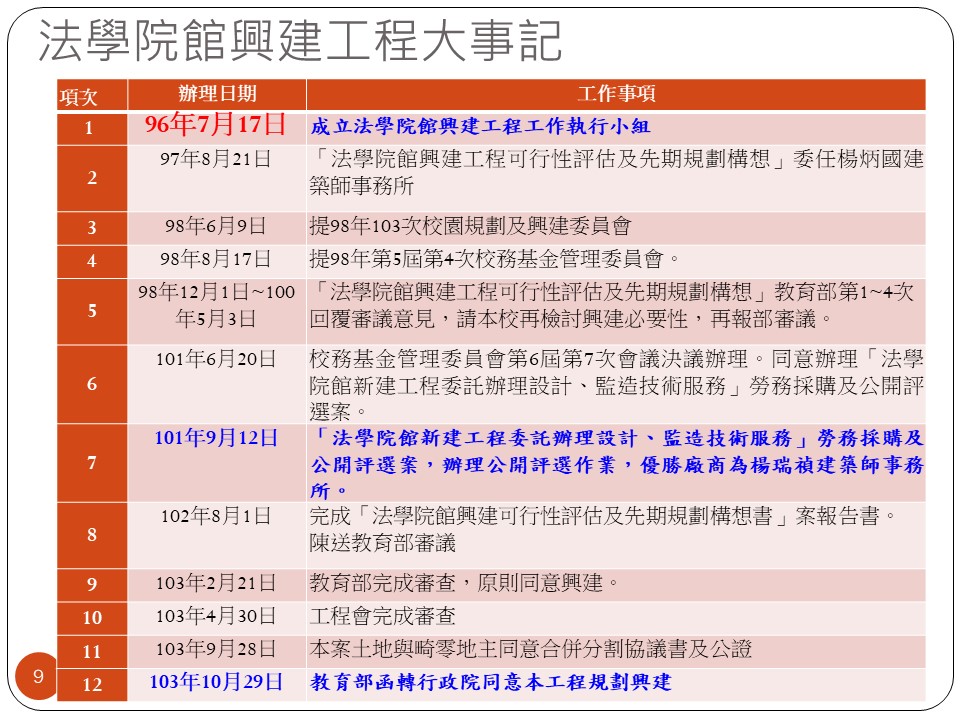

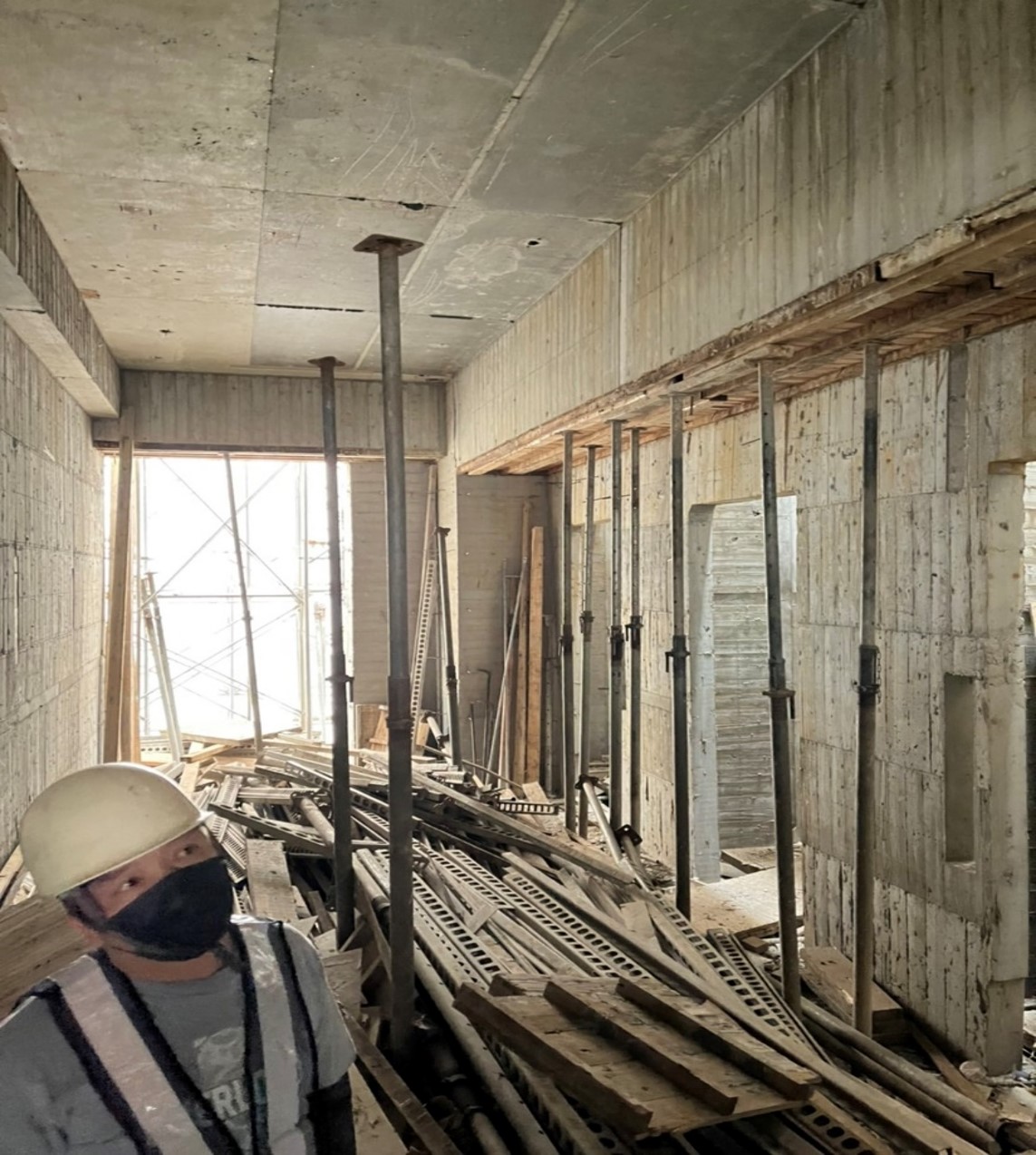

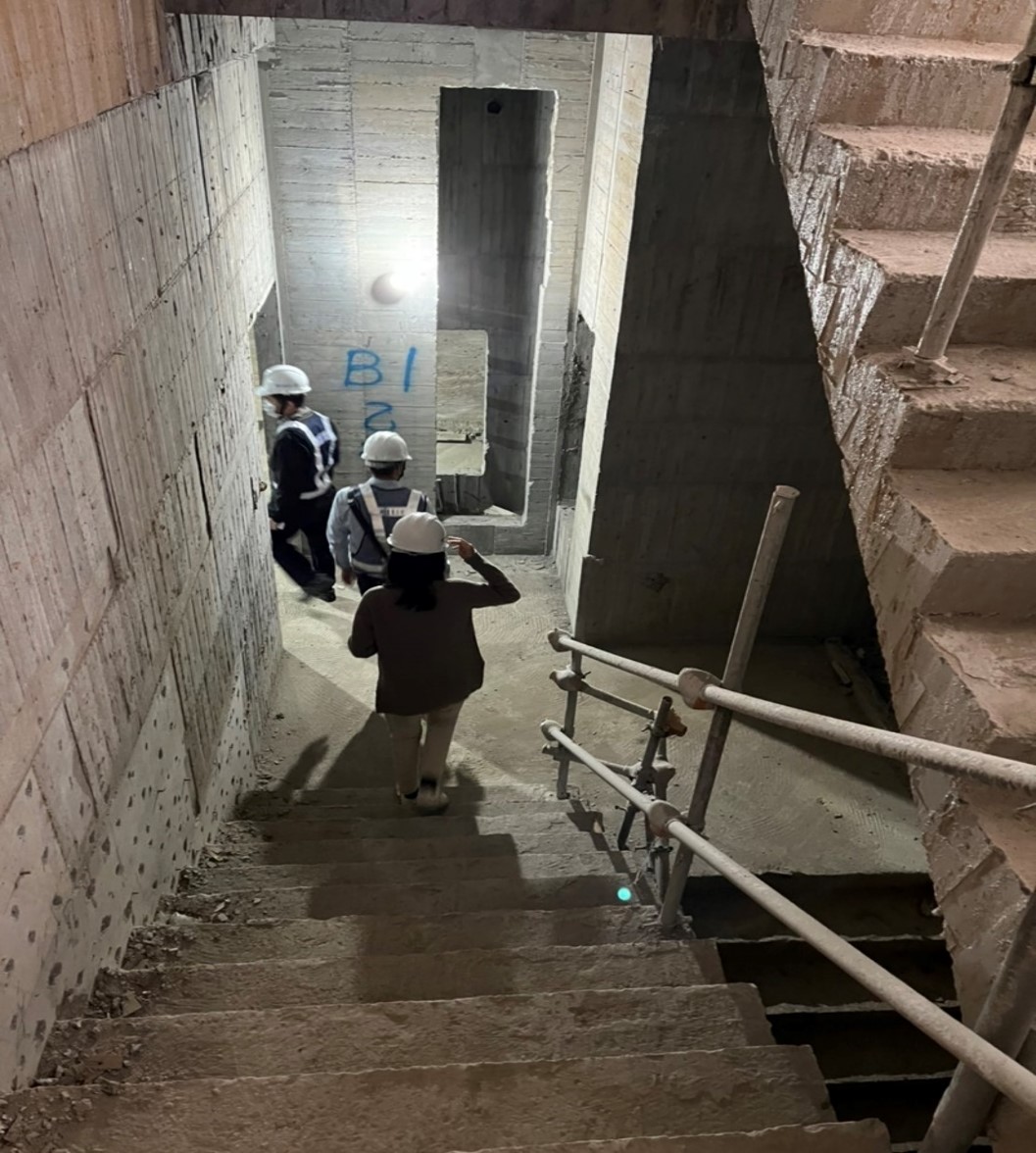

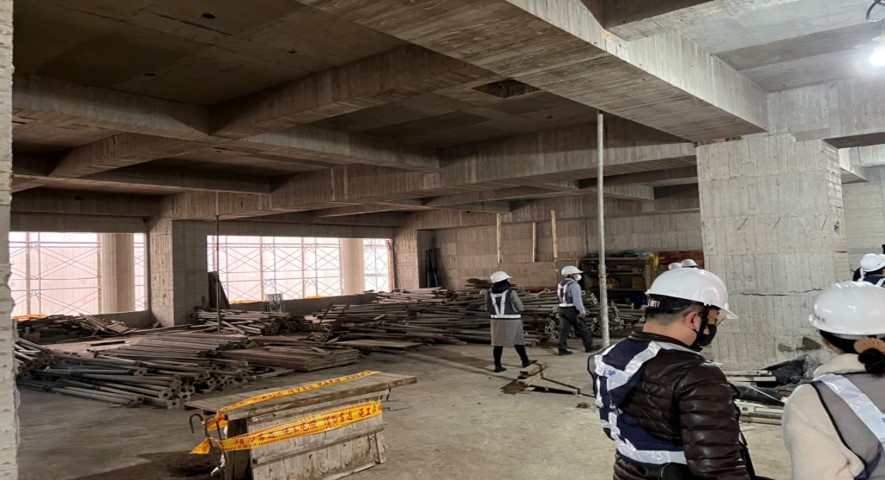

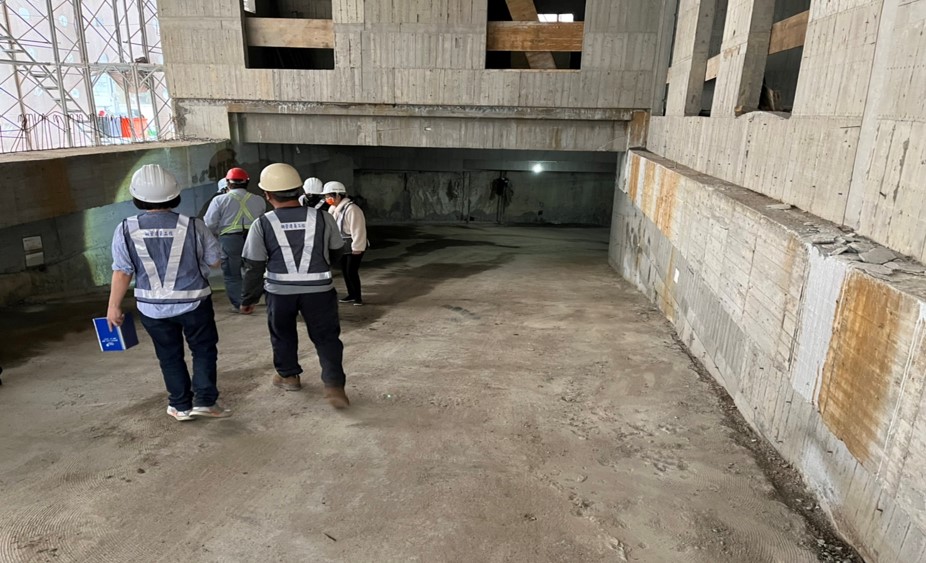

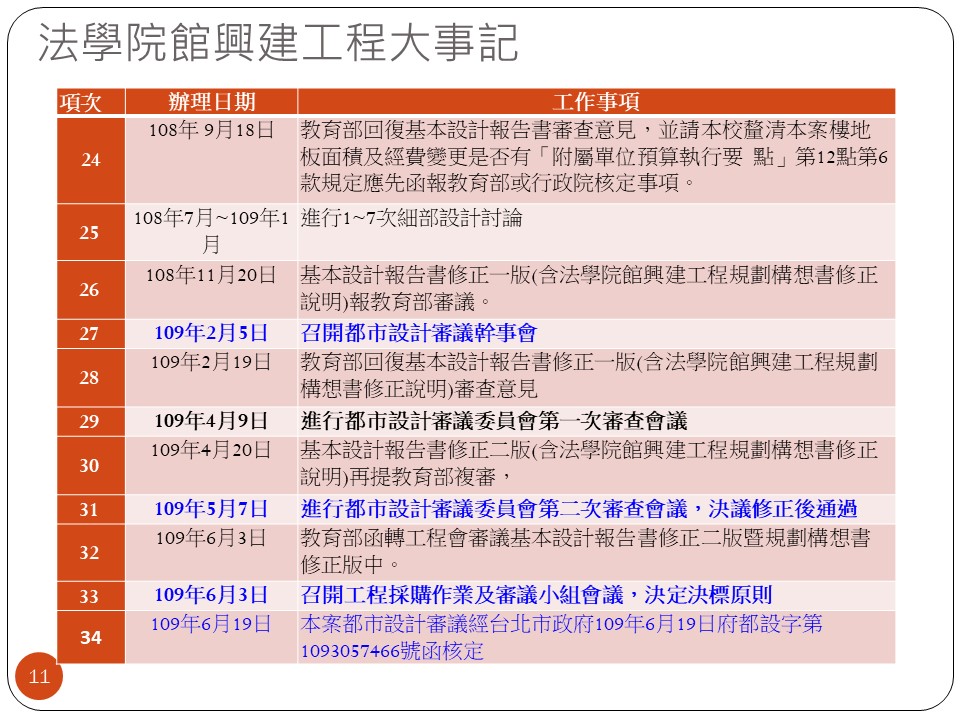

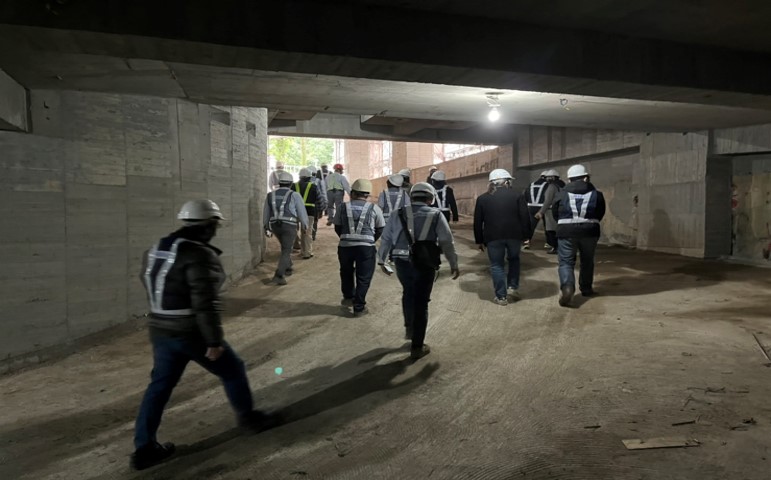

辦理情形:已完成憩賢樓拆除、變電站與蓄水池遷建,110 年 4 月 1 日工程決標、110 年 11 月 30 日正式開工,刻正持續施工中
